巴沙导流洞洞内过水验收顺利通过

发布日期:2026-03-16
信息来源:巴基斯坦巴沙大坝标项目

本网巴基斯坦消息(吴敏 于俊伟 报道)3月15日,巴基斯坦巴沙大坝标项目2号导流洞洞内过水验收顺利通过,进口封堵门及出口叠梁门的各项数据均满足相关要求。

此次验收成果得益于多项核心工艺的协同发力,封堵门周边的止水橡胶及金属密封与混凝土基础贴合紧密,形成稳定可靠的密封界面,从源头阻断渗漏路径;门槽及周边二期混凝土浇筑密实,未见裂缝、冷缝等质量缺陷,为密封系统提供了坚实基底;门叶吊装与调整精度严格控制,各项指标均满足设计与规范要求,确保结构安装质量稳定可靠。

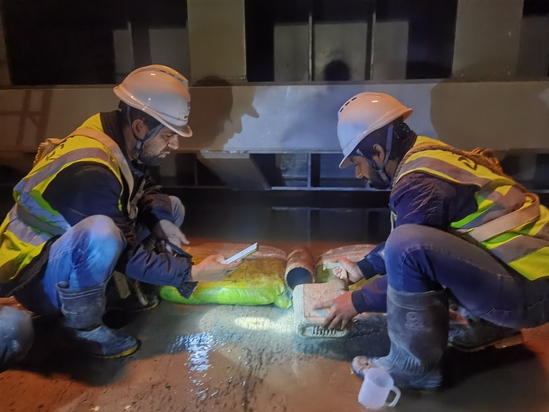

验收数据显示,进口封堵门1号孔渗水量为35.5升/分钟,2号孔渗水量为升/分钟,出口叠梁门渗水量为0,各项指标远低于国际标准允许值。

在区域季节性高温与河段高含沙量交织的复杂工况下,极端温差引发的材料形变以及高泥沙介质对密封面的持续磨蚀,对金属结构安装精度和止水密封性能提出更高要求。在此背景下,渗水数据远优于国际标准,充分印证项目团队在复杂条件下的精细化施工水平与全过程质量管控能力。

本次验收通过,为后续进口闸门操作及洞内作业创造安全条件。目前,项目团队正按计划推进设备撤场与叠梁门拆除工作,工程建设平稳有序实施。
