本网尼泊尔消息(侯化渊 报道)5月5日上午6时,尼泊尔马楠马相迪水电站EPC总承包项目4号支洞成功贯通至主隧洞。此次贯通标志着项目提前81天完成合同首项重大节点目标,获得业主肯定。

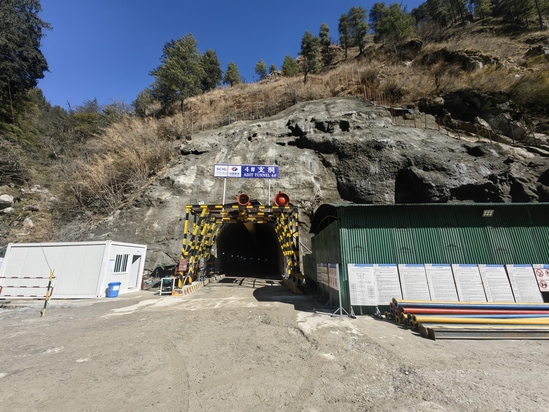

4号支洞全长429米,上游控制段主隧洞长达1.3公里,是项目工期控制的关键线路。该支洞地质条件复杂,Ⅳ类、V类围岩占比高达44.3%,围岩变化频繁。面对火工材料供应紧张、物资供应受限等重重困难,项目部积极采取有效措施。他们加强火工材料供应渠道建设,成功打通中国火工材料供应链;高频组织现场勘查,精准编制地质预报,采用“超前支护、短进尺弱爆破”等施工工艺,确保施工安全;同时,稳抓工序衔接,做好文明施工和质量控制,最终提前完成贯通任务。
此次4号支洞的顺利贯通,不仅展现项目部在复杂条件下的施工能力,也为后续工程建设积累宝贵经验。项目部将继续保持高效推进,确保项目高质量履约,为尼泊尔的能源发展贡献力量。
项目4号支洞成功贯通
